中粮糖业广西公司:全国唯一沿海榨炼制糖工厂——中粮北海糖业有限公司

媒体  泛糖科技日期  2023-09-20 09:26阅读量  705 作者  中粮糖业广西公司


别名“珠城”的北海市,地处广西壮族自治区南端,北部湾东北岸,地理位置优越,古时是“海上丝绸之路”的重要始发港,中国最早的对外通商口岸之一。现在则是中国西部地区唯一列入全国首批14个进一步对外开放的沿海城市,是中国西部唯一同时拥有深水海港、全天候机场、高速铁路和高速公路的城市。

在这么一座交通便利的城市中,有一家与众不同的制糖厂 —— 中粮北海糖业有限公司。它是全国唯一的一家沿海榨炼结合制糖工厂。


始建于1976年的北海糖业,拥有47年的丰富历史。2010年,它成为了中粮集团的一部分,但北海糖业引入榨炼结合的模式,却仅仅只有两年时间。


奠基篇:引入二步法

二步法炼糖,指将原糖进一步精炼,生产出精制糖。榨炼结合的生产模式,可利用榨季剩余蔗渣作为炼糖燃料,提高非榨季期设备利用率,也能产出质量更优、更稳定的产品。

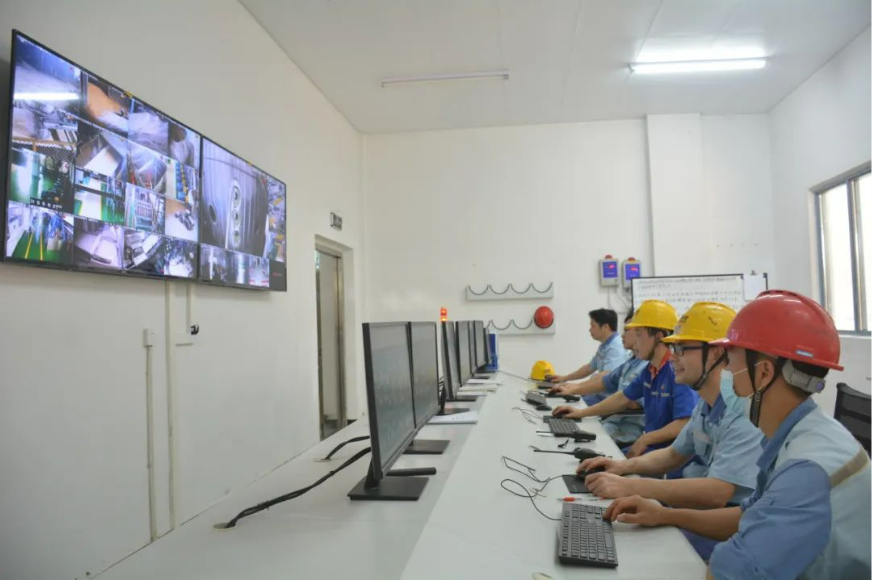

溶糖间中控室

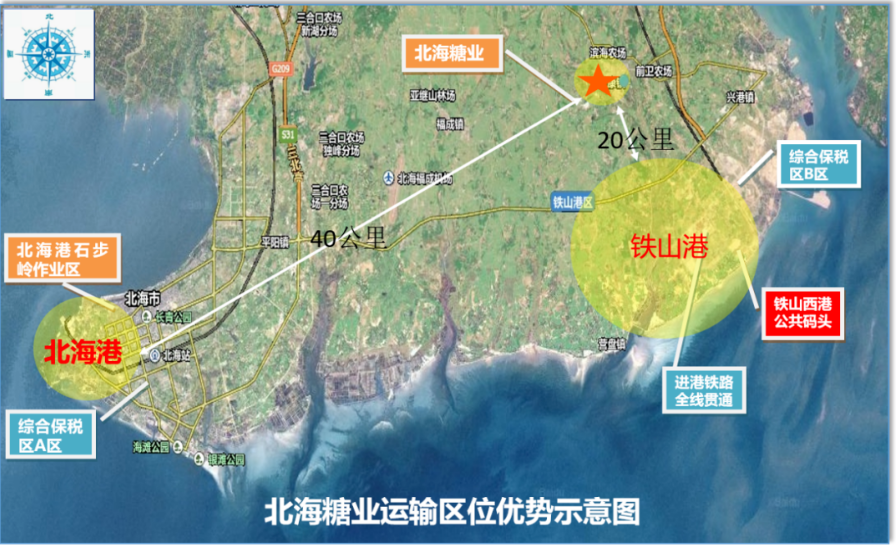

2021年之前,北海糖业仅是一个年产8万吨的榨糖工厂。然而,市场调研和分析指出,相较于中粮糖业广西公司的其他制糖工厂,距海更近,交通更便利的北海糖业在二步法炼糖项目上有着独特的优势,这也成为了北海糖业开展二步法炼糖项目的关键决策因素。

动工篇:持续努力

想要早投产,就得早开工;要“赢在起跑线”上,就得在建设环节与时间赛跑、与成本赛跑。

15个月建成投产是二步法项目的建设目标,并且,在此期间不能因项目建设而影响榨季的正常生产。这就需要在新蔗渣堆场建设、制炼车间溶糖间建设等每一个环节上“狠抠”,做到“两手抓,两手都要硬”。

要进度,也要安全

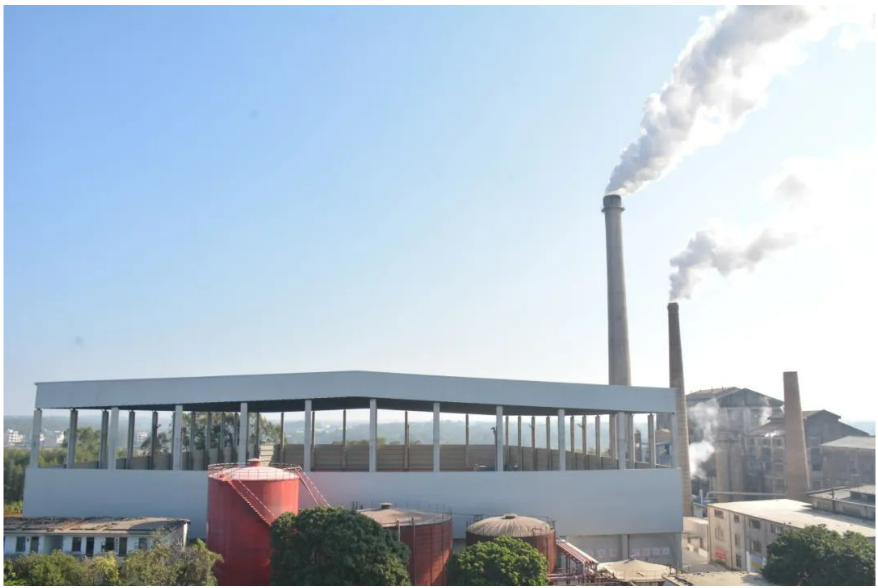

在蓝天白云下,高达六层楼的挡雨棚显得分外壮观,如同一幅生动的画卷。这便是北海糖业新蔗渣堆场的最新面貌。


新建的蔗渣堆场

以往,北海糖业的蔗渣堆场并未设有挡雨棚,导致蔗渣难以长时间保存。为确保二步法炼糖全年都能利用蔗渣作为燃料,北海糖业决心对蔗渣堆场进行整修,增设挡雨棚。自2020年9月启动此项目,仅用181天就已完成并投入使用,比原定计划提前了149天。

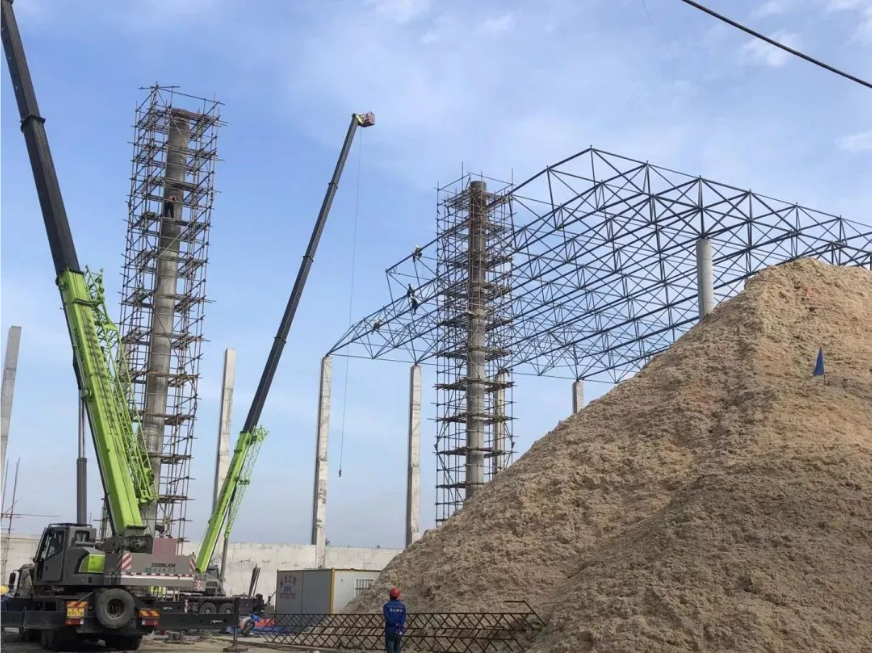

蔗渣堆场建设中

堆场建设涉及的高空作业和多元化的施工任务都带来了不小的挑战。在施工高峰时段,工作面可以达到7个,涉及的施工人员高达46人。考虑到许多施工人员对安全知识了解有限,监督与管理无疑更加困难。

面对这种情况,北海糖业安环部增强了安全培训力度,确保每位参与者都充分认识到安全的重要性;对于连续多日表现出色、遵循规章制度的员工,公司还设立了奖励措施。同时,引入了员工反馈机制,鼓励大家提出宝贵的建议。凭借这套策略,新蔗渣堆场项目不仅提前达成,而且在施工过程中未发生任何安全事故。


蔗渣堆场建设中

日夜奋战的三个月

制炼车间的溶糖间,作为北海糖业二步法项目的核心环节,其建设的进度与项目是否能够如期投产息息相关。遗憾的是,由于早期的规划许可申请延误,再加上不稳定的气候条件和施工的复杂性,工程的进展比预计要慢了一个月,这无疑给项目的总体进度带来了不小的压力。

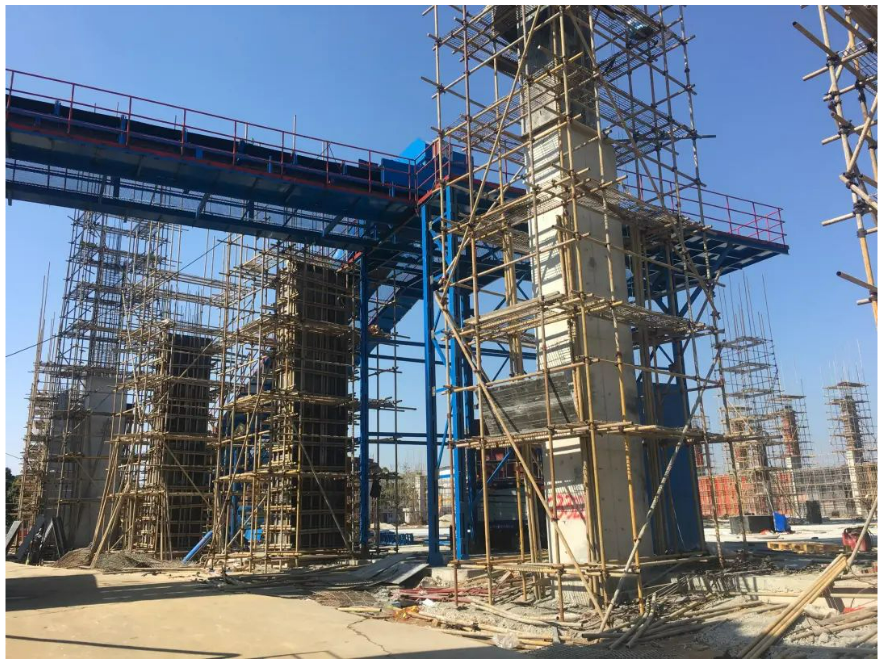

炼糖车间建设中

为了尽快赶上原定的施工进度,生产技术部和制炼车间与施工方频繁沟通,一致决定实施三班倒作业,24小时不间断施工。因此,不论是白天还是深夜,施工现场都充满了忙碌的身影,每个角落都充斥着热情的声音,繁忙而有序。

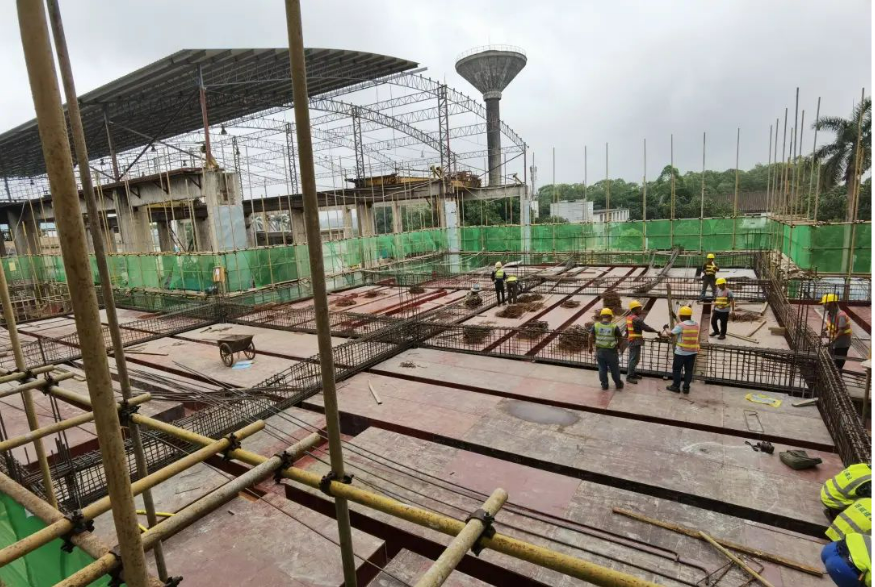

当施工人员全力以赴时,生产技术部和制炼车间的团队也没有放松。每一个细节,从钢筋的捆绑、木工的支模、混凝土的浇筑,到确保混凝土的垂直度和平整度、及时拆除模板等后续工序,每一步都在严格监督之下,确保万无一失。经过持续三个月的昼夜奋战,溶糖间终于按计划完工。

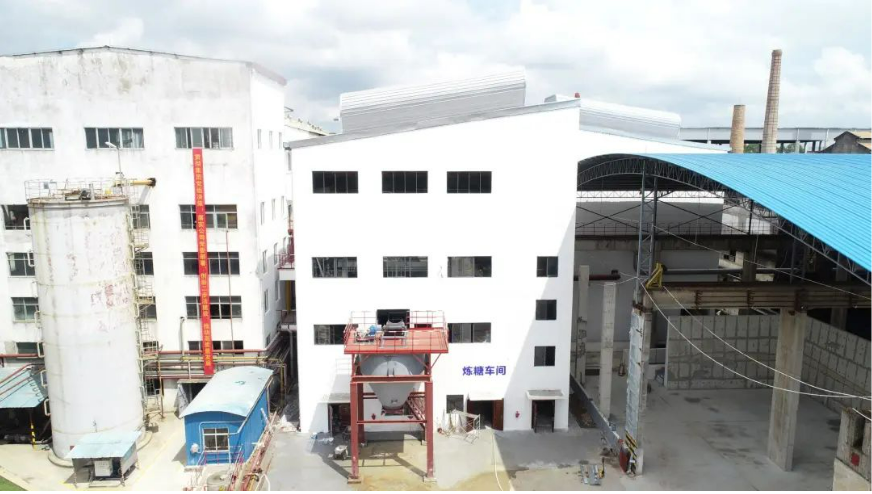

炼糖车间初建成

尽管这段时间大家都身心疲惫,但面对工作成果,每个人都深感自豪。他们坦然表示:“我们只是完成了本职工作,这是我们应尽的责任。”

建成篇:开花结果

在整个北海糖业二步法项目的建设期间,全球都笼罩在疫情的阴影之下。尤其是,项目的建设时间与北海糖业的正常生产期重叠,这意味着除了要确保日常生产的正常进行,还需要关注项目的建设进度,并且不能忽视疫情的防控工作。这一时期的挑战可谓前所未有,但正如古语所说:“经历过甘甜与苦涩,人才能真正品味;经过了平坦与坎坷,人才真正理解人生。”


经过长达一年的辛勤努力,2021年10月,二步法项目如期投入试运行,更为难得的是,该项目在当月就实现了达产目标。

两年来,二步法项目累计加工原糖12.22万吨,实现四个可控目标:安全环保可控,施工建设及生产期间均未发生安全环保事故;项目投资可控,资金批复资金6853万,实际使用6383万元,使用不超预算;项目工期可控,项目批复15个月工期,实际完成时间12个月,项目按建设工期竣工投产;项目质量可控,项目投产后,各生产指标均达到了设计要求。

(责任编辑:calm)

免责声明:本文系本网编辑转载,转载目的在于传递更多信息,文章版权归原作者所有,内容为作者个人观点并不代表本网赞同其观点和对其真实性负责。如涉及作品内容、版权和其它问题,请与本网联系0771-8062446 ,我们将在第一时间删除内容!


  • 负责人

    泛糖

  • 联系电话

    0771-8062462

  • 邮箱

    info@hisugar.com

  • 传真

    0771-8062474

  • 联系地址

    广西南宁市良庆区秋月路18号
